All-out effort, NOA helps SPIC offshore wind power projects to launch
時間:2022-07-28

2022年3月,NOA|挪亞中標國家電投揭陽神泉二350MW海上風電項目催交監造服務。





國家電投揭陽神泉二350MW海上風電項目規劃裝機總容量為502MW,擬布置16臺單機容量8.0MW、34臺單機容量11.0MW的風電機組,同時配套建設1座220kV海上升壓站、8回66kV集電海纜、2回220kV送出海纜,陸上集控中心與神泉一項目合建。風電機組發出的電能通過8回66kV集電海底電纜接入海上升壓站,然后通過2回220kV海纜送至陸上集控中心。



為助力海上風電實現跨越式發展,推動我國電力系統綠色低碳升級,NOA|挪亞憑借豐富的檢驗、監造、催交經驗推出“NOA|挪亞海上風電項目監造和催交解決方案”。



中標后,NOA|挪亞立即成立了“國家電投揭陽神泉二350MW海上風電項目項目組”,由項目總監、項目管理團隊、質量風控團隊、技術經理團隊以及國內QC/QA團隊構成。在解決方案架構下,項目組即刻組織團隊對項目執行進行詳細策劃,分析項目執行重難點,并根據項目特點優化執行計劃。


○  該項目計劃9月20日首批風機并網,全部并網發電日期為12月20日,項目周期短、進度要求高,需要催交工作實時跟進,保證進度。



○  該項目設備多、場地多、開工時間集中、涉及多個專業,監理人員調配是重點問題。



○  風機基礎采用單樁基礎模式。其中最大樁徑達10.5m、最長樁長超過112m、最大樁重2427T,制造難度大、制作工藝復雜、制造精度要求高,對設備監理工作和監理人員的個人專業能力提出了新考驗。

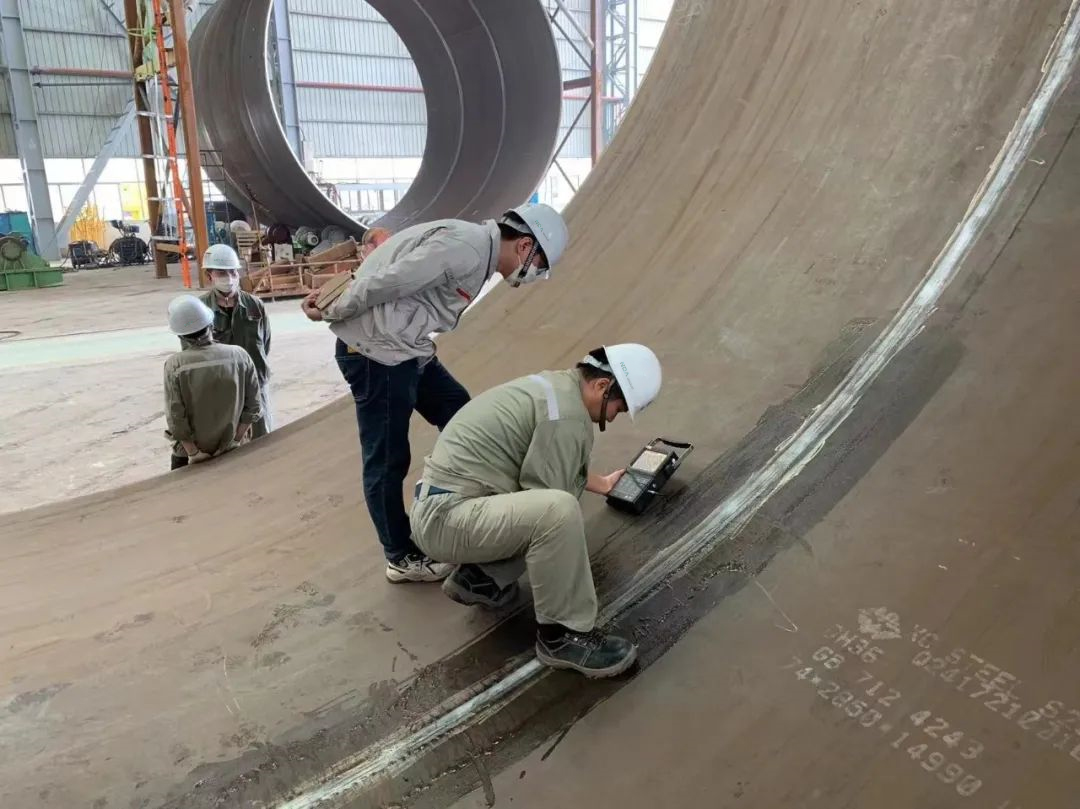

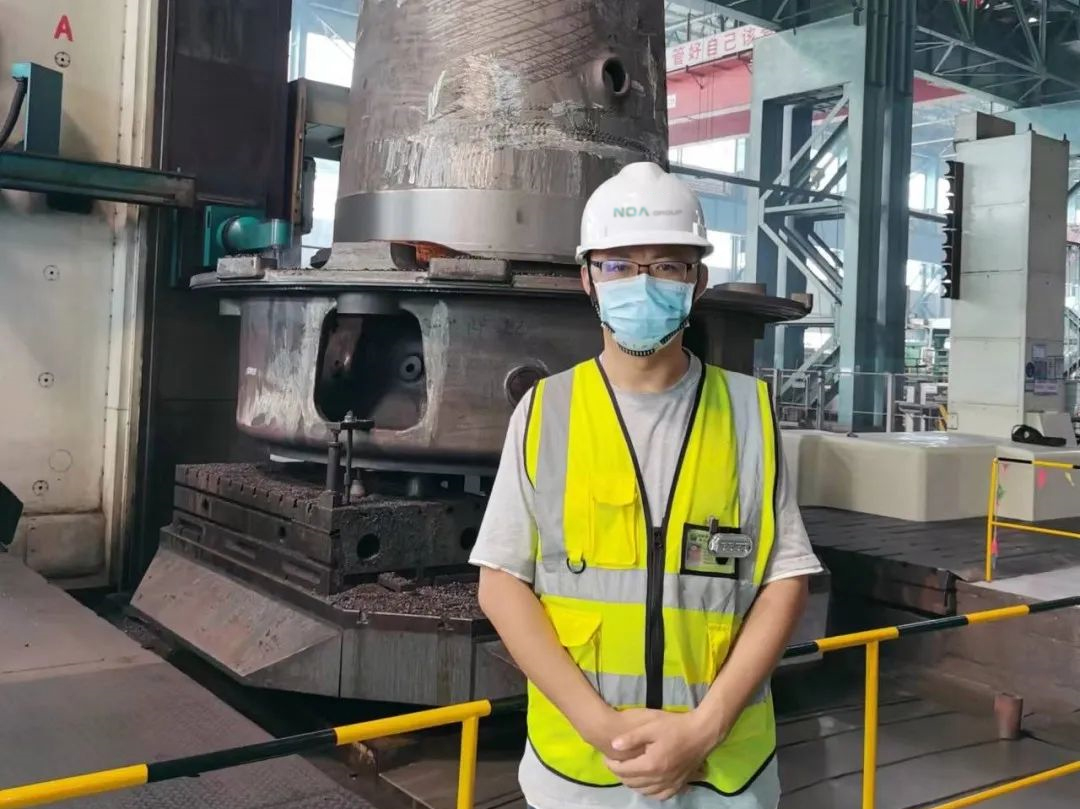

3月3日項目開工,NOA|挪亞派遣首位監理工程師進駐中信重工進行鋼管樁監造催交工作。自此至6月底,NOA|挪亞已累計派遣監理工程師進駐30多個制造單位進行監造和催交工作,投入的工程師人數是同等規模項目之最。

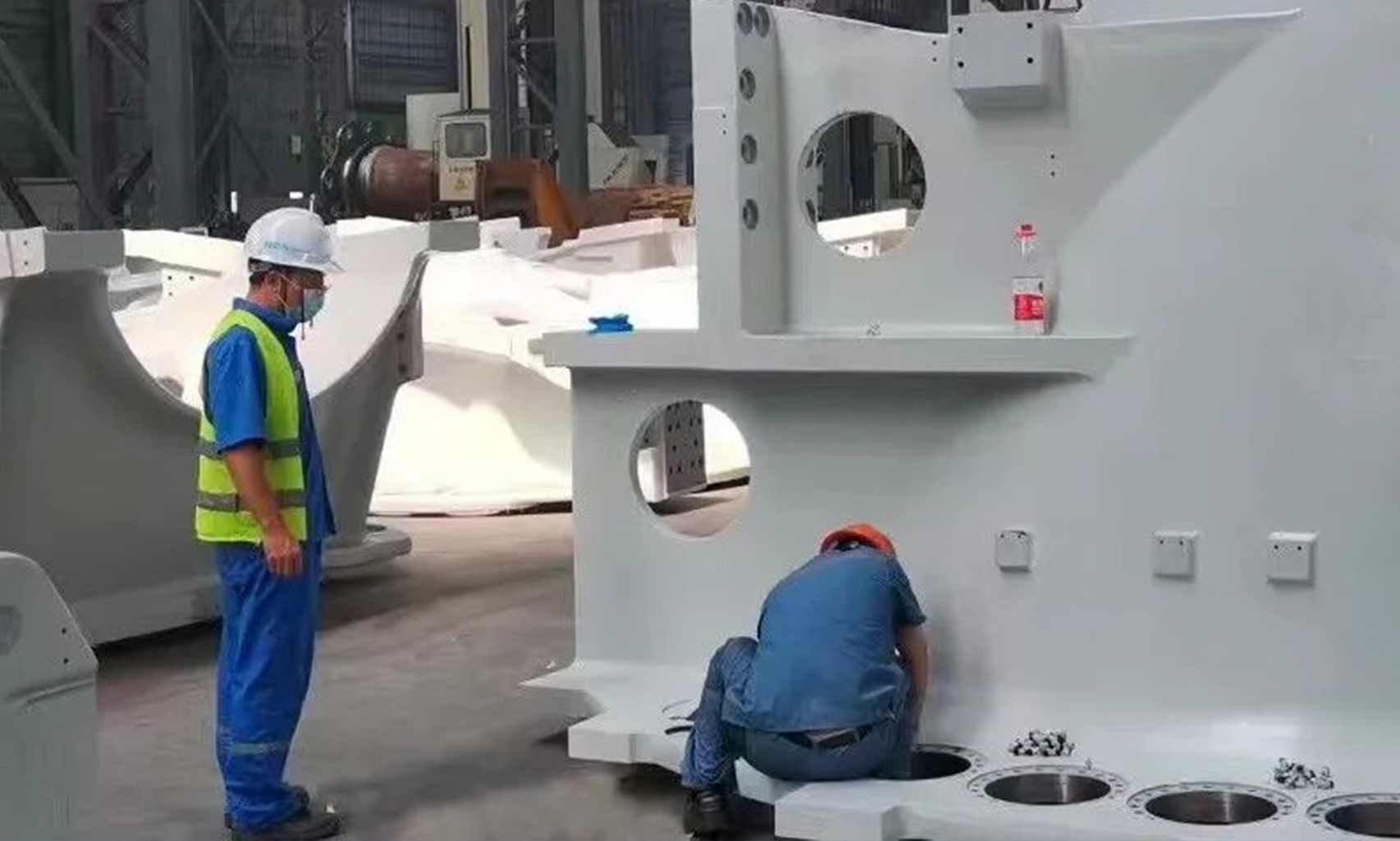

因項目周期短,生產進度要求高,工廠進行夜班生產,NOA|挪亞工程師也進行夜班檢查。在多個核心設備的生產基地,NOA|挪亞組織監理工程師進行兩班倒的工作;在其他設備生產基地,執行一班制的監理工程師也經常工作到凌晨,并多次在夜班工作中檢查出質量風險問題,避免了一系列質量和進度問題,多位監理工程師獲得委托單位和業主的表揚。









在NOA|挪亞項目組各團隊的不懈努力下,國家電投揭陽神泉二350MW海上風電項目各設備正陸續按計劃節點、按質量要求完成交付,其余設備生產發貨工作也在正常有序進行,“NOA|挪亞海上風電項目監造和催交解決方案”也在本次項目中得到了進一步完善。NOA|挪亞將全力以赴,保障國家電投揭陽神泉二350MW海上風電項目如期實現全容量并網發電。
